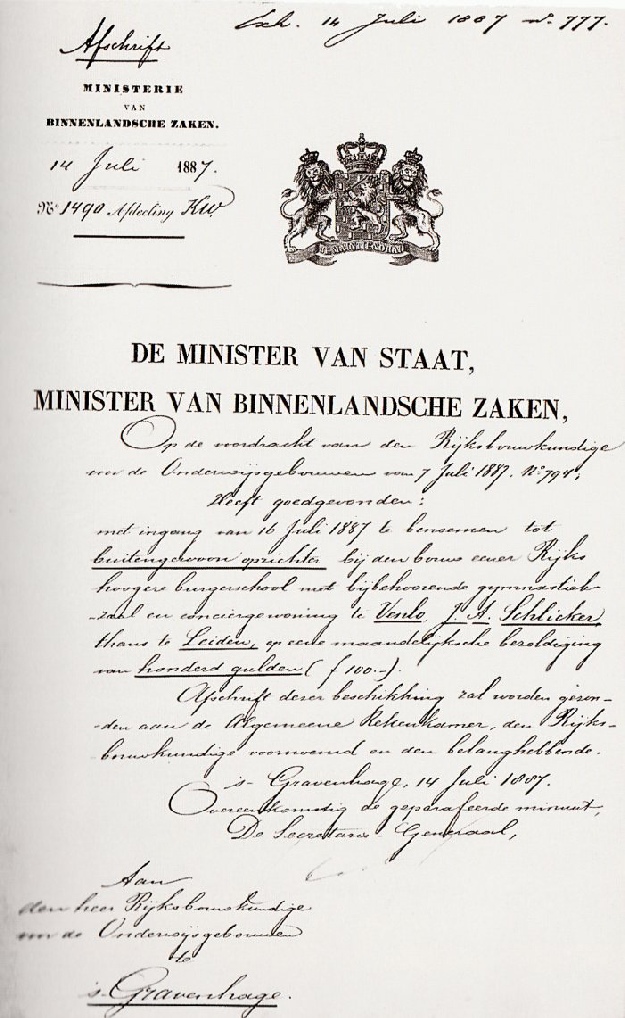

Ter voorbereiding van de bouw werd met ingang van 16 juli
1887 op voordracht van de Rijksbouwkundige voor Onderwijs-
gebouwen benoemd als opzichter J.A. Schlieker tegen een
maandelijkse bezoldiging van F 100,03
Op 16 augustus 1887 vond de aanbesteding plaats, waaruit
zou blijken dat de laagste inschrijver ea. F 6.000,00 boven de
in het bestek genoemde raming uitkwam. Na een herbesteding
op 5 september 1887 was Bosman uit Venlo uit 9 inschrijvers
het laagst met F 55.470,00. Op 13 september kreeg hij uiteindelijk
de opdracht voor de bouw, voor een bedrag van F 55.470,00.
Het bouwkundig bestek vermeldde nog dat de uiteindelijke
oplevering diende plaats te vinden op 15 juli 1889. De termijn
van 1888 die men zich had gesteld is dus niet gehaald.
J.L. Lennards uit Roermond was de laagste inschrijver voor
het meubilair met een bedrag van F 6.629,00 (de raming was
F7.500,00). Op 9 juli 1888 werd dit aan hem uitbesteed.
Voor meer gegevens betreffende de bouwperiode van juli 1887
tot september 1889 wordt verwezen naar de kroniek behorende
bij dit boek.
J.A Schlieker
Buitengewoon Opzichter voor de onderwijs-
